Как принять дом у подрядчика после строительства: чек-лист заказчика

Николаев Сергей
Николаев Сергей
Эксперт компании Holz House
Как принять дом у подрядчика после строительства: чек-лист заказчика

Приемка дома – заключительный этап строительства перед подписанием акта выполненных работ. На этом этапе заказчик проверяет, соответствует ли построенный дом проекту и договору, оценивает качество выполненных работ и фиксирует обнаруженные недостатки.

К приемке лучше подготовиться заранее: собрать проектную и исполнительную документацию, выбрать удобное время для осмотра и составить последовательный план проверки. Все выявленные замечания важно зафиксировать в акте – подрядчик должен устранить их в порядке и в сроки, предусмотренные договором.

В этой статье разберем, как правильно проводить приемку дома, построенного подрядчиком на участке заказчика. Если речь идет о покупке уже готового объекта, порядок проверки будет другим – подробнее об этом рассказали в статье «На что обратить внимание при покупке дома».

Как принять дом у подрядчика после строительства: чек-лист заказчика

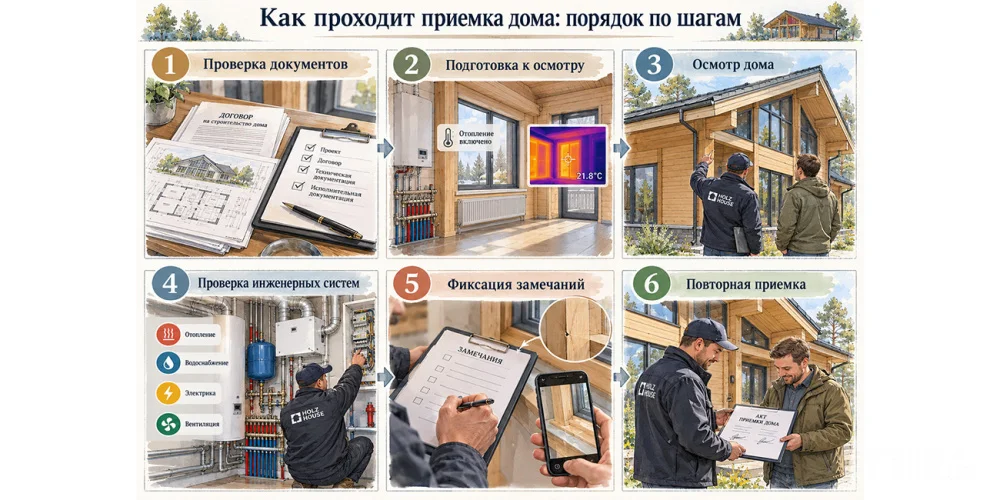

Как проходит приемка дома: порядок по шагам

Приемка проходит в шесть шагов: проверка документов, подготовка дома, осмотр участка и конструкций, проверка инженерии в работе, замечания в акте и повторная приемка после исправлений. На осмотр закладывают несколько часов при дневном свете. Итоговый акт подписывают, когда все замечания внесены в него или устранены.

  1. Заранее запросите у подрядчика документы – их список приведен в следующем разделе.
  2. Если нужна тепловизионная съемка, договоритесь, чтобы отопление включили за несколько суток до осмотра.
  3. Осмотрите участок, фундамент, стены, кровлю, окна и двери – снаружи внутрь и сверху вниз.
  4. Проверьте инженерию в работе: отопление, воду, канализацию, электрику и вентиляцию.
  5. Запишите каждое замечание в акт или дефектную ведомость с фото и сроком устранения.
  6. После исправлений проведите повторную приемку и подпишите итоговый акт.

Если дом еще строится, часть проверки делают раньше. Армирование фундамента, гидроизоляцию, утепление и пароизоляцию кровли после закрытия уже не увидеть, поэтому их принимают по актам скрытых работ с фотографиями – до того, как работы продолжатся.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Какие документы запросить до осмотра

До осмотра у подрядчика запрашивают договор с приложениями, исполнительную документацию, паспорта и сертификаты на материалы, протоколы испытаний инженерных систем, гарантийные обязательства и инструкцию по эксплуатации. По ним сверяют, действительно ли построено то, что было заказано. Из них же становится ясно, при каких условиях дом остается на гарантии.

Документ Что проверить Зачем
Договор, проект и смета Материалы, размеры, комплектацию, сроки и порядок приемки С ними сверяют дом при осмотре
Исполнительная документация и акты скрытых работ Подписи, даты, фото фундамента, гидроизоляции, утепления Скрытые работы визуально уже не проверить
Паспорта и сертификаты на материалы Для клееного бруса – соответствие ГОСТ 20850-2014 или ТУ производителя, уровень влажности при поставке Подтверждают качество материала и помогают в спорах
Протоколы испытаний электроустановки Замеры сопротивления изоляции, работу автоматов и УЗО Подтверждают безопасность проводки
Паспорта оборудования и акты пусконаладки Котел, насосы, вентиляция, септик: гарантийные талоны и отметки о запуске Без отметки о пусконаладке гарантия на оборудование может не действовать
Гарантийные обязательства и инструкция по эксплуатации Сроки гарантии по видам работ и условия ее сохранения Гарантию нередко связывают с обслуживанием дома

Отдельно возьмите схему расположения дома на участке и уведомление о соответствии планируемого строительства: по ним сверяют отступы и параметры дома.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Что проверить при осмотре дома

Дом осматривают, двигаясь снаружи внутрь: участок и расположение дома, фундамент и цоколь, кровля и чердак, окна и двери, затем инженерия в работе. С собой берут рулетку, уровень или лазерный нивелир, фонарь, лист бумаги для проверки окон и тяги, а для деревянного дома – влагомер. Каждое отклонение сразу фотографируют и отмечают на плане.

Участок и расположение дома

Сначала сверяют положение дома со схемой. Ориентиры: от дома до границы соседнего участка – не меньше 3 м, до дороги – не меньше 5 м, до проезда – не меньше 3 м; точные значения задают правила землепользования и застройки вашего муниципалитета. Нарушение отступов может обернуться отказом в регистрации дома. Затем смотрят, куда уходит вода: отмостка должна быть без трещин и с уклоном от дома, водостоки выведены за ее пределы.

Фундамент и цоколь

На фундаменте и цоколе не должно быть трещин, сколов и мокрых пятен, а гидроизоляция закрывается облицовкой там, где это предусмотрено проектом. Если есть подвал или подполье, проверяют, сухо ли там и открыты ли продухи. Трещина в цоколе – повод для отдельного замечания и вопроса о причине, а не для косметической заделки.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Кровля и чердак

На чердаке или в мансарде проверяют крепление стропил, целостность пленок, отсутствие подтеков, плесени и просветов. Снаружи осматривают покрытие, примыкания к трубам и стенам, водосточную систему: уклон есть, разрывов нет. Если кровля под снегом, ее осмотр переносят и оговаривают в акте – эти моменты разберем ниже.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Окна и двери

Створки открываются и закрываются без усилия и прилегают плотно: лист бумаги, зажатый створкой, не должен свободно вытягиваться. Монтажные швы закрыты с обеих сторон, отливы выходят за плоскость стены. Входная дверь закрывается без перекоса, замки работают.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Инженерные системы

Инженерию проверяют включенной, а не делают выводы по внешнему виду.

  • Отопление. Котел запускается, радиаторы или теплые полы прогреваются равномерно, на соединениях нет подтеков.
  • Вода и канализация. Открывают все краны одновременно и проверяют напор, слив и стыки труб под нагрузкой.
  • Электрика. Работает каждая розетка и выключатель, автоматы подписаны, УЗО срабатывает от кнопки «Тест». Требования к проводке в деревянном доме – в статье «Электропроводка в деревянном доме».
  • Вентиляция. Лист бумаги притягивается к решеткам, рекуператор или вентустановка работает во всех режимах.
  • Септик и скважина. Оборудование запущено, есть отметки о пусконаладке, к люкам и кессону есть доступ.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Что проверить в доме из клееного бруса

В доме из клееного бруса к общему чек-листу добавляют проверку самого материала и узлов, рассчитанных на подвижку древесины: клеевых швов, трещин, торцов, межвенцовых стыков и проемов. Требования к брусу задают сертификат и технические условия производителя. Поэтому параметры сверяют с паспортом, а не оценивают на глаз.

  • Клеевые швы. Ламели не расходятся, по линии склейки нет щелей. Расслоение – это дефект материала, а не следствие усадки.
  • Трещины. Поверхностные волосяные трещины в древесине возможны, а глубокие и идущие по клеевому шву фиксируют в акте. Допустимость оценивают по паспорту и ТУ бруса.
  • Торцы. Открытые торцы на углах, выпуски балок и консоли обработаны защитным составом.
  • Межвенцовые стыки. Уплотнитель на месте, просветов нет. Продувание надежнее всего видно тепловизором в отопительный сезон.
  • Окна и двери. Установлены в обсаду – раму, которая принимает подвижку стены, – с компенсационным зазором сверху.
  • Узлы с подвижкой. Если в проекте есть скользящие опоры стропил или регулируемые опоры под столбами, подрядчик показывает их и объясняет, когда их проверять.
  • Влажность. Замеры влагомером в нескольких местах сравнивают со значениями в паспорте бруса. Заметно повышенная влажность – повод выяснить причину до начала отделки.

Усадка клееного бруса минимальна, поэтому такие узлы редко требуют вмешательства, но знать о них заказчику нужно.

Совет эксперта Holz House. Попросите подрядчика пройти по дому вместе с вами и показать узлы, которым нужно внимание в первые годы: торцы, примыкания кровли, обсаду проемов. Запишите в приложение к акту, когда пройдет первый технический осмотр. Так проще отличить нормальное поведение древесины от дефекта.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Можно ли принимать дом осенью и зимой

Принимать дом осенью и зимой можно, но часть проверок переносится на весну: кровлю, отмостку и водостоки под снегом толком не осмотреть. Это нужно прямо записать в акт – закон позволяет прописать в нем возможность предъявить требования позже (ст. 720 ГК РФ). Зато холодный сезон – единственное время, когда работает тепловизор.

Формулировка в акте может быть простой: «Осмотр кровли и отмостки не проведен из-за снежного покрова. Заказчик оставляет за собой право предъявить требования по результатам осмотра, который стороны проведут до [дата]». Дату повторного осмотра лучше согласовать сразу.

Тепловизор показывает, где дом теряет тепло: продуваемые стыки, недоутепленные участки, мостики холода у окон. По ГОСТ Р 54852-2024 для измерений отопление должно работать не менее 10 суток и держать перепад между внутренним и наружным воздухом от 20 °C, в отдельных случаях стандарт допускает 15 °C. Поэтому о съемке договариваются заранее, а дом протапливают плавно – особенно деревянный. У зимней приемки есть еще одно преимущество: отопление проверяется под реальной нагрузкой. В мороз сразу видно, хватает ли мощности котла и равномерно ли прогреваются комнаты.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Как оформить замечания в акте приемки

Замечания записывают в акт приемки или в прилагаемую к нему дефектную ведомость: что не так, где именно, с фотографией, требованием и сроком устранения. Подписывать акт «без замечаний», если они есть, нельзя – явные недостатки, не записанные при приемке, потом не предъявить (ст. 720 ГК РФ). Если недостатки серьезные, акт не подписывают до их устранения и письменно объясняют причину.

Сроки приемки обычно указаны в договоре. Получив сообщение о готовности дома, заказчик обязан приступить к приемке без промедления (ст. 753 ГК РФ), поэтому откладывать осмотр надолго не стоит.

Если заказчик отказывается подписывать акт, подрядчик вправе подписать его в одностороннем порядке с отметкой об отказе. Такой акт можно оспорить, если мотивы отказа признают обоснованными, поэтому отказ всегда оформляют письменно, с перечнем недостатков.

Удерживать часть оплаты до исправлений можно, только если это предусмотрено договором. При расчетах через эскроу по 186-ФЗ деньги поступают подрядчику после регистрации права собственности на дом, поэтому все замечания нужно зафиксировать до того, как документы уйдут на регистрацию.

Частая ошибка. Подписать акт в день осмотра, потому что подрядчик торопит, а недочеты обещают «устранить потом». Устное обещание ни к чему не обязывает: перечень замечаний и сроки их устранения должны быть в документе, который вы подписываете.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Что делать, если недостатки нашли после приемки

Скрытые недостатки – те, что нельзя было увидеть при обычном осмотре, – можно предъявить и после подписания акта. Срок зависит от гарантии в договоре и от того, кто строил дом. Если подрядчик – компания или ИП, а дом строился для личных нужд, заказчика защищают и Гражданский кодекс, и Закон о защите прав потребителей (ст. 740 ГК РФ); с частной бригадой без статуса предпринимателя действуют только общие правила подряда.

Ситуация Сколько есть времени Основание
Явный недостаток не записан в акт Предъявить нельзя, если договор не предусматривает иного Ст. 720 ГК РФ
Скрытый недостаток, гарантия установлена В течение гарантийного срока Ст. 724, 755 ГК РФ
Гарантия не установлена В разумный срок, но не позднее 5 лет со дня передачи дома Ст. 756 ГК РФ, ст. 29 Закона о защите прав потребителей
Существенный недостаток выявлен позже 5 лет (подрядчик – компания или ИП) В пределах срока службы, а если он не установлен – 10 лет со дня приемки, если доказать, что недостаток возник до нее Ст. 29 Закона о защите прав потребителей, ст. 737 ГК РФ

Недостаток фиксируют на фото и видео и направляют подрядчику письменную претензию: описание, требование – устранить, уменьшить цену или возместить расходы – и срок. Претензию отправляют заказным письмом с описью вложения или вручают под подпись. Если подрядчик не отвечает или не согласен с причиной дефекта, следующий шаг – независимая строительная экспертиза, затем суд. Приведенная таблица может быть ориентиром: условия конкретного договора и спорные случаи лучше разобрать с юристом.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Что меняется после подписания акта

После подписания акта к заказчику переходит риск случайной гибели или повреждения дома, который до приемки несет подрядчик (ст. 741 ГК РФ), и начинается гарантийный срок. За обслуживание дома теперь отвечает владелец. Впереди оформление: уведомление об окончании строительства и регистрация права собственности.

  • Условия гарантии стоит перечитать сразу: нередко она действует при соблюдении инструкции по эксплуатации и регулярном обслуживании. Для дома из клееного бруса это защита фасада, режим отопления и влажности, осмотр узлов. Нарушение таких условий может стать причиной отказа в гарантийном ремонте.
  • Не позднее месяца после окончания строительства в администрацию подают уведомление об окончании строительства с техническим планом, который готовит кадастровый инженер (ч. 16 ст. 55 Градостроительного кодекса РФ). Без ответного уведомления о соответствии дом не зарегистрировать.

Важно. Если дом строился с эскроу по 186-ФЗ, способ оформления права собственности указывают в договоре, и по договору это может сделать сам подрядчик. Деньги со счета эскроу он получит только после регистрации, поэтому до подачи документов убедитесь, что все замечания внесены в акт и сроки их устранения согласованы. Гарантия и право на претензии после регистрации сохраняются.

Как принять дом у подрядчика после строительства: чек-лист заказчика

Как подготовиться к приемке ещё на этапе договора

Если никуда не спешить, приемку лучше начинать с договора. В нем заранее прописывают порядок промежуточных и итоговой приемки, перечень документов, которые подрядчик передает при сдаче, сроки устранения замечаний и условия гарантии. Тогда в день сдачи дома остается проверить построенное, а не договариваться о правилах.

Специалисты Holz House помогут разобраться, что проверять в доме из клееного бруса и какие документы понадобятся для сдачи и регистрации. Проекты домов можно посмотреть в каталоге домов из клееного бруса.

Вопросы и ответы

Популярные проекты от Holz House
Все проекты
2 этажа
5 спален
4 санузла
Австрия v2 #1
Австрия v2 #2
Австрия v2 #3
Австрия v2 #4
Австрия v2 #5

Дом из клееного бруса Австрия v2

480,94 м²
Легендарный дом из клееного бруса - премиальное шале для большой семьи. «Австрия» – это премиальное шале большой площади, где есть все необходимое для комфортной и счастливой жизни семьи из 4-6 человек. «Австрия» сочетает в себе лучшие качества современного уютного загородного дома для всей семьи. Может быть, это именно ваше идеальное решение для новой идеальной жизни! Воспользуйтесь нашим предложением и реализуйте свою мечту прямо сейчас.
2 этажа
5 спален
3 санузла
Палмерстон #1
Палмерстон #2
Палмерстон #3
Палмерстон #4
Палмерстон #5

Дом из клееного бруса Палмерстон

556,59 м²
Как яркий представитель выраженного стиля шале в современной архитектуре этот большой роскошный дом из клееного бруса органично вписывается в окружающий ландшафт и отражает идею загородной жизни. Здесь приятно укрыться от суеты повседневности и провести время в кругу семьи и друзей, наслаждаясь единением с природой.
2 этажа
4 спальни
2 санузла
Вильянди #1
Вильянди #2
Вильянди #3
Вильянди #4
Вильянди #5

Дом из клееного бруса Вильянди

224,31 м²
Дом по проекту «Вильянди» - яркий пример современной концептуальной архитектуры и стильного минималистичного дизайна. Кубические формы здания превращают его в идеально сложенную конструкцию, выделяющуюся на фоне природного ландшафта участка. Плоская кровля дополнена декоративным ярусом и широкой деревянной окантовкой. Глубокий сине-серый цвет окантовки повторяется в окаймлении балконов второго этажа и эффектно контрастирует с мягким, светлым оттенком фасадов здания. «Вильянди» довольно компактен, чтобы украсить собой участок любой площади и конфигурации, и при этом полностью функционален и продуман для комфортного проживания семьи из нескольких человек
2 этажа
5 спален
6 санузлов
Австрия v1 #1
Австрия v1 #2
Австрия v1 #3
Австрия v1 #4
Австрия v1 #5

Дом из клееного бруса Австрия v1

466,44 м²
Как яркий представитель выраженного стиля шале в современной архитектуре этот большой роскошный дом из клееного бруса органично вписывается в окружающий ландшафт и отражает идею загородной жизни. Здесь приятно укрыться от суеты повседневности и провести время в кругу семьи и друзей, наслаждаясь единением с природой.
2 этажа
5 спален
4 санузла
Австрия v2 #1
Австрия v2 #2
Австрия v2 #3
Австрия v2 #4
Австрия v2 #5

Дом из клееного бруса Австрия v2

480,94 м²
Легендарный дом из клееного бруса - премиальное шале для большой семьи. «Австрия» – это премиальное шале большой площади, где есть все необходимое для комфортной и счастливой жизни семьи из 4-6 человек. «Австрия» сочетает в себе лучшие качества современного уютного загородного дома для всей семьи. Может быть, это именно ваше идеальное решение для новой идеальной жизни! Воспользуйтесь нашим предложением и реализуйте свою мечту прямо сейчас.
2 этажа
5 спален
3 санузла
Палмерстон #1
Палмерстон #2
Палмерстон #3
Палмерстон #4
Палмерстон #5

Дом из клееного бруса Палмерстон

556,59 м²
Как яркий представитель выраженного стиля шале в современной архитектуре этот большой роскошный дом из клееного бруса органично вписывается в окружающий ландшафт и отражает идею загородной жизни. Здесь приятно укрыться от суеты повседневности и провести время в кругу семьи и друзей, наслаждаясь единением с природой.
2 этажа
4 спальни
2 санузла
Вильянди #1
Вильянди #2
Вильянди #3
Вильянди #4
Вильянди #5

Дом из клееного бруса Вильянди

224,31 м²
Дом по проекту «Вильянди» - яркий пример современной концептуальной архитектуры и стильного минималистичного дизайна. Кубические формы здания превращают его в идеально сложенную конструкцию, выделяющуюся на фоне природного ландшафта участка. Плоская кровля дополнена декоративным ярусом и широкой деревянной окантовкой. Глубокий сине-серый цвет окантовки повторяется в окаймлении балконов второго этажа и эффектно контрастирует с мягким, светлым оттенком фасадов здания. «Вильянди» довольно компактен, чтобы украсить собой участок любой площади и конфигурации, и при этом полностью функционален и продуман для комфортного проживания семьи из нескольких человек
2 этажа
5 спален
6 санузлов
Австрия v1 #1
Австрия v1 #2
Австрия v1 #3
Австрия v1 #4
Австрия v1 #5

Дом из клееного бруса Австрия v1

466,44 м²
Как яркий представитель выраженного стиля шале в современной архитектуре этот большой роскошный дом из клееного бруса органично вписывается в окружающий ландшафт и отражает идею загородной жизни. Здесь приятно укрыться от суеты повседневности и провести время в кругу семьи и друзей, наслаждаясь единением с природой.
Популярные статьи
Все статьи
06.11.2025
Пруд на участке загородного дома: строительство, обустройство и уход
Когда мы строим дома из клееного бруса, то часто слышим от клиентов: "Хочу пруд, как на картинке". Но искусственный пруд на участке — это не просто красивая фотография. Для владельцев загородных домов собственный пруд.
Автор:Николаев Сергей
Время прочтения:19 минут
06.11.2025
13.10.2025
Датчики дыма в деревянном доме: типы и принципы работы
Установка датчиков дыма в доме из клееного бруса – это не просто формальность, а критически важный элемент системы безопасности, обусловленный спецификой дерева как строительного материала.
Автор:Николаев Сергей
Время прочтения:16 минут
13.10.2025
02.04.2025
Теплый пол в доме: какой выбрать - водяной или электрический
Теплый пол в частном доме не только улучшает микроклимат, но и способствует экономии энергии, так как позволяет поддерживать оптимальную температуру при меньших затратах. В результате, теплый пол в частном доме становится идеальным решением для создания уюта.
Автор:Николаев Сергей
Время прочтения:18 минут
02.04.2025
